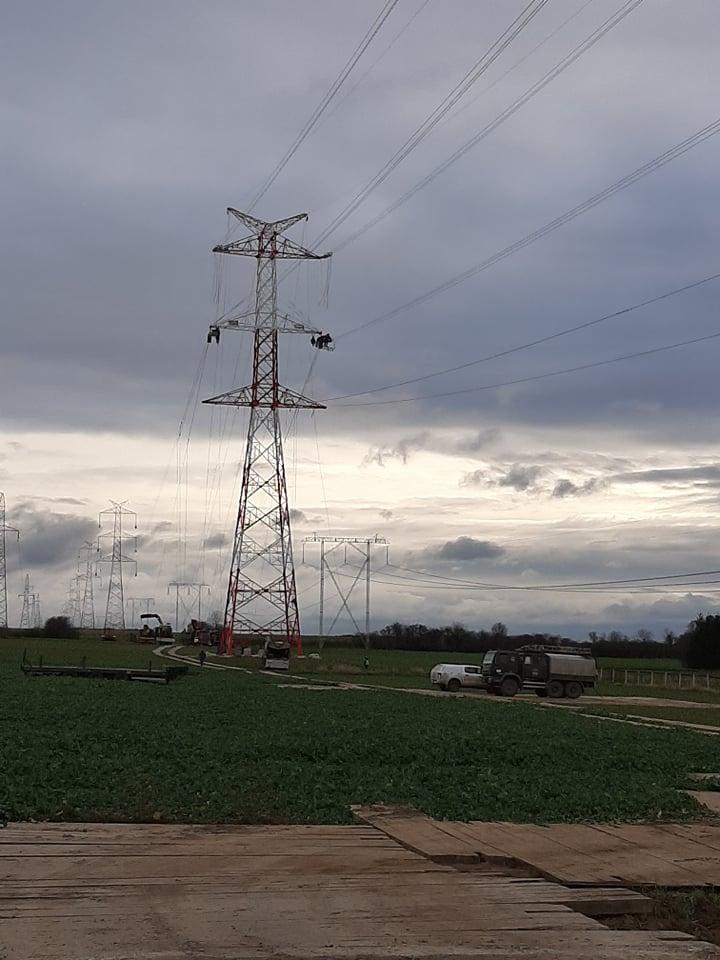

Trwa montowanie linii energetycznej 400 kV Czarna - Pasikurowice
Ze strony informacyjnej możemy dowiedzieć się, że wykonano już 99% fundamentów (120 z docelowych 121). Montowane są słupy - gotowych jest już 117. Trwa również zabezpieczanie słupów powłokami antykorozyjnymi. Pomalowano nimi już 116 konstrukcji, w trakcie malowania są 4.
Zamontowano 11% przewodów fazowych, 34% jest w trakcie montażu. W trakcie montażu jest także 28% przewodów odgromowych.
